Wilsele-Pellenberg

Pose d’une liaison câblée souterraine 70 kV entre le poste à haute tension de Wilsele et le poste de transition de Pellenberg

Sécurité d’approvisionnement dans la région de Leuven

Entre novembre 2018 et décembre 2019, Elia procède à la pose d’une nouvelle liaison câblée souterraine 70 kV entre le poste à haute tension existant de Wilsele et un poste de transition en cours de construction à la limite entre Kessel-Lo et Pellenberg. Pellenberg et, plus largement, la région de Leuven, pourront ainsi continuer à bénéficier de l’électricité nécessaire à l’avenir. Par ailleurs, la pose de la liaison câblée souterraine 70 kV est essentielle en vue de remplacer une ligne aérienne 70 kV obsolète dont Elia démantèlera, à terme, le tronçon situé entre Tirlemont et Pellenberg.

  • texteDans l’intérêt de la société

    Elia procède à la pose d’une liaison câblée souterraine entre le poste à haute tension existant de Wilsele et un poste de transition en cours de construction à la limite entre Kessel-Lo et Pellenberg. Ces travaux sont nécessaires pour deux raisons :

    • Sécurité d’approvisionnement de Pellenberg et Leuven
      Pellenberg et, plus largement, la région de Leuven, doivent toujours continuer à être approvisionnées en électricité. Par la pose de la liaison câblée 70 kV, Elia veille à garantir la sécurité d’approvisionnement mais aussi à permettre au réseau de supporter la charge future.
    • La ligne à haute tension 70 kV existante en fin de vie
      La ligne à haute tension existante entre Tirlemont et Kessel-Lo arrive en fin de vie. Afin de remplacer la capacité de cette ligne, Elia pose une nouvelle liaison câblée. À terme, Elia procèdera au démantèlement du tronçon entre Tirlemont et Pellenberg.
  • texteTracé

    La nouvelle liaison câblée 70 kV passera par les communes de Wilsele et Kessel-Lo, sur une distance de 7 kilomètres. Lors du choix du tracé, différentes analyses ont été réalisées en concertation avec les administrations locales afin de limiter au maximum l’impact de l’infrastructure. Dans la mesure du possible, les axes routiers fort fréquentés et les terrains privés sont évités ou font l’objet d'un forage souterrain.

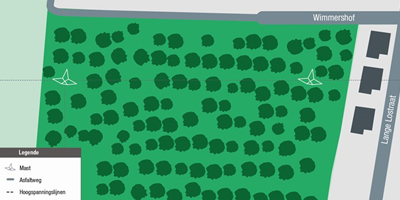

    Le tracé de la liaison câblée souterraine 70 kV démarre du poste à haute tension existant d’Elia à Wilsele (Aarschotsesteenweg). À partir de ce point, le câble suit la ligne de chemin de fer Leuven-Mechelen, poursuit par le rond-point de la Eénmeilaan, la Domeinstraat, la Genadeweg, la Schoolbergenstraat, la Kortrijksestraat, la Meugenslaan, le Wimmershofpad et la Kamperfoelieweg, jusqu’au poste de transition de Pellenberg en cours de construction.

  • environnementEnvironnement

    Pendant les travaux, Elia tient toujours compte de l’environnement et applique donc différentes mesures visant à limiter au maximum les nuisances et l’impact sur l’environnement.

    • Elia utilise de petites zones de chantier d’environ 1 kilomètre.
    • Elia garantit que les riverains aient toujours accès à pied à leur habitation.
    • Les trottoirs restent dégagés pendant les travaux. Les cyclistes peuvent toujours circuler facilement le long des zones de chantier.
    • Pendant les travaux, le trafic à hauteur des chantiers reste toujours possible dans un sens de circulation.
    • Les éventuelles déviations sont convenues avec les instances concernées et communiquées clairement aux riverains.
    • Après les travaux, les zones de chantier sont toujours restaurées dans leur état d’origine.

  • Planning
      • Juillet 2018 : procédure d’autorisation terminée
      • Octobre 2018 : début des travaux du nouveau poste de transition à Pellenberg
      • Novembre 2018 : début des travaux de la liaison câblée souterraine 70 kV
      • Décembre 2019 : fin prévue des travaux de la liaison câblée souterraine 70 kV (ainsi que du poste de transition à Pellenberg)

    Les travaux de la liaison câblée souterraine sont scindés en neuf tronçons de câble qui feront chacun l’objet d'un planning distinct.


News

01 janvier 2019

Marché général de l’information avant le lancement des travaux

Le lundi 17 décembre 2018, Elia a organisé un marché de l’information au Ontmoetingscentrum Genadedal, portant sur les travaux à venir dans le cadre du projet de câble entre Wilsele et Pellenberg.

01 décembre 2018

Elia organise un marché de l’information autour du projet Wilsele-Pellenberg

Elia organisera prochainement un marché de l’information afin d’informer les riverains quant à la pose du câble souterrain entre le poste haute tension de Wilsele et le poste de transition en cours de construction à la limite Kessel-Lo/Pellenberg.



Contactez-nous

Vous êtes concernés par un projet et vous souhaitez nous poser une question?
Notre équipe est à votre disposition.
