Ixelles-Hoeilaart

Pose d’une liaison câblée souterraine entre Ixelles et Hoeilaart

Regroupement de trois câbles existants

Elia va poser une nouvelle liaison câblée souterraine entre les postes à haute tension d’Ixelles et de Hoeilaart. Cette liaison regroupe et remplace trois câbles existants qui arrivent en fin de vie. Ces travaux sont nécessaires pour garantir la sécurité d'approvisionnement de la région.

  • texteDans l'intérêt de la société

    La pose d'une nouvelle liaison câblée souterraine est nécessaire pour trois raisons :

    • Les câbles actuels sont en fin de vie. Elia pourra à terme les mettre hors service grâce à la pose d'une nouvelle liaison câblée.
    • Elia remplace trois câbles existants par une seule nouvelle liaison câblée. Elia veut ainsi empêcher la fragmentation du réseau existant dans la région et réduire l’impact sur l'environnement.
    • Pour garantir la sécurité du réseau dans la région, Elia remplace les anciens câbles par une nouvelle liaison câblée plus fiable.
  • texteTracé

    La liaison câblée passera par les communes d’Ixelles, de Watermael-Boitsfort et de Hoeilaart.

  • environnementEnvironnement

    Via des accords clairs, Elia souhaite limiter au maximum l’impact des travaux sur l’environnement. Ces accords font l’objet d'un contrôle régulier par un superviseur de chantier.

    • Elia réalise ses travaux en concertation et en synergie avec d’autres entreprises d’utilité publique ainsi qu’avec l’Agentschap Wegen en Verkeer (agence flamande des routes et de la circulation).
    • Elia procède aux travaux par phases afin de limiter la durée et l’ampleur des nuisances environnementales.
    • Les habitations et les entreprises restent accessibles durant les travaux. Si les allées doivent être temporairement inaccessibles, l’entrepreneur prend au préalable contact avec les riverains concernés.
    • Les éventuelles déviations font l’objet d’une discussion avec les instances concernées et sont communiquées à l’avance aux riverains.
    • Les piétons et cyclistes peuvent toujours passer par la zone de chantier, en toute sécurité.
    • Après les travaux, les zones de chantier sont toujours restaurées dans leur état d’origine.
  • Planning
    • Septembre 2019 à août 2020 : pose du câble 36 kV dans l’avenue Emile Van Becelaere (Watermael-Boitsfort), en synergie avec Vivaqua.
    • Septembre 2019 à août 2020 : pose du câble entre Hoeilaart et la Forêt de Soignes.
    • À déterminer : pose du câble entre Watermael-Boitsfort et la Forêt de Soignes.

News

21 novembre 2019

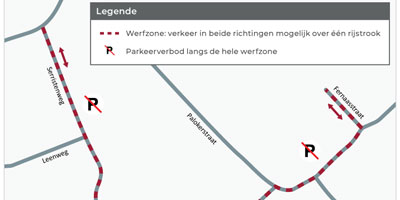

Hoeilaart : modification du trafic dans la Fernaasstraat, la Palokerstraat et la Serristenweg

Le 25 novembre, Elia entamera les travaux de pose de sa nouvelle liaison câblée souterraine dans la Fernaasstraat, la Palokerstraat et la Serristenweg (tronçon de câble 1).

01 juillet 2019

Elia informe les riverains de Hoeilaart sur les travaux réalisés dans leur quartier

Le jeudi 20 juin, Elia a organisé un marché de l’information à Hoeilaart. En effet, les travaux dans cette commune vont bientôt commencer.


Contactez-nous

Vous êtes concernés par un projet et vous souhaitez nous poser une question?
Notre équipe est à votre disposition.

Ce site utilise des cookies. En continuant à naviguer sur notre site ou en cliquant sur « J’accepte », vous indiquez avoir lu et approuvé notre politique en matière de cookies. Plus d’informations sur les cookies
