Poursuite du chantier à Seraing

Alors que les travaux continuent sur la Route de Seraing / Rotheux, Elia entamera prochainement le tronçon suivant situé Rue des Nations-Unies à Seraing.

Cette étape démarrera dès le 7 août 2023 et sera phasée, avec un plan mobilité adapté à chaque phase pour assurer la sécurité de tous les usagers de la route. Pendant les deux phases, la circulation des véhicules se fera à sens unique, en partant du rond-point Route de Rotheux / Rue de Plainevaux vers l’Athénée royal de l’Air Pur.

Des travaux en deux phases

Le chantier consiste à poser les installations électriques sur la bande de gauche de la Rue des Nations-Unies (dans le sens rond-point Route de Rotheux / Rue de Plainevaux vers l’Athénée royal de l’Air Pur) et commencera par une phase préparatoire sur la bande de droite
En effet, le trottoir de la bande de droite sera supprimé afin d’élargir cette partie de la voirie et de garantir le passage des véhicules et des bus sur cette bande durant la seconde phase. Les piétons, quant à eux, seront invités à emprunter le trottoir de gauche, et ce pendant les deux phases du chantier.

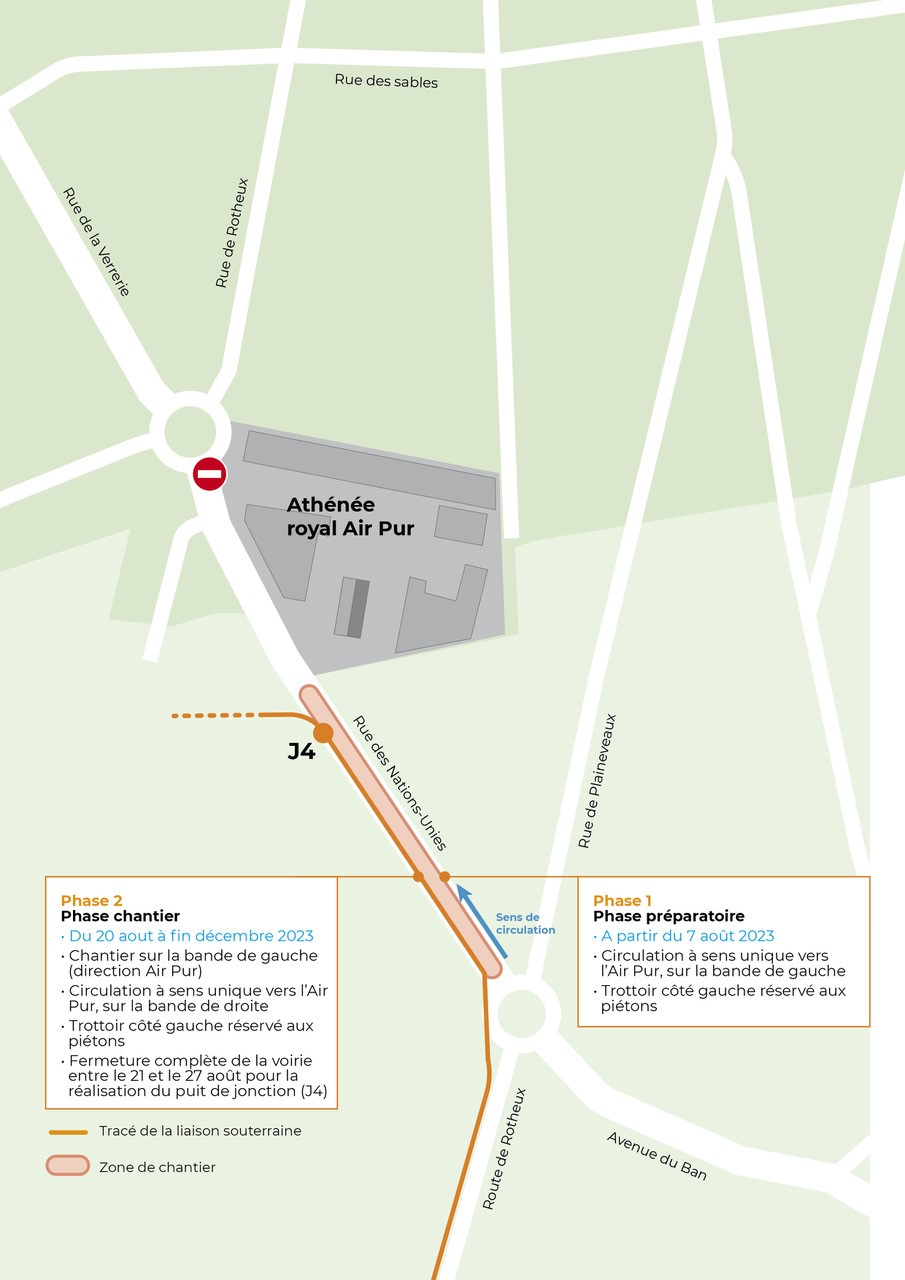

Selon le planning prévisionnel, les deux phases du chantier sont prévues aux dates suivantes :

  • à partir du 7 août, les équipes procéderont à l’enlèvement du trottoir côté droit de la route (direction rond-point Route de Rotheux / Rue de Plainevaux vers Athénée royal de l’Air Pur).
    Durant cette période, les automobilistes et cyclistes emprunteront la bande de gauche pour rejoindre le quartier de l’Air Pur. Les piétons emprunteront le trottoir de gauche.
  • à partir du 20 août. Le chantier se déroulera sur la bande de gauche où la tranchée sera creusée.
    La circulation des voitures et vélos sera déplacée en bande de droite durant cette phase. Le trottoir de gauche restera maintenu pour les piétons.

Attention que la réalisation du puit de jonction (J4) entre les deux tronçons nécessitera la fermeture complète de la Rue des Nations-Unies entre le 21 et le 27 août. La circulation sera rétablie en sens unique le 28 août en vue de la rentrée des classes.

La fin des travaux sur ce tronçon est prévue pour fin décembre 2023.

Une déviation pour les automobilistes

Un plan de mobilité a été mis en place avec la police locale et les autorités communales afin de proposer une alternative aux automobilistes. Une déviation sera ainsi organisée via la Rue des Sables et la Rue de Plainevaux.

Rappel sécurité

Un strict respect des consignes est indispensable

Le Gestionnaire du réseau de transport d’électricité à haute tension, conscient de la durée de son chantier et de ses impacts, rappelle qu’un strict respect des consignes de sécurité et du Code de la route est indispensable pour ne pas mettre sa vie, ou celle d’autrui, en danger. La circulation, à pied, à vélo ou en voiture, sur le chantier est formellement interdite et comporte des dangers importants. Une signalisation est déployée sur chaque tronçon du chantier de manière à faire cohabiter tous les usagers de la route en toute sécurité.

Ce site web utilise des cookies pour optimaliser votre expérience de navigation. Certains de ces cookies sont strictement nécessaires pour garantir le fonctionnement de ce site web et ne peuvent pas être refusés. D’autres sont utilisés à des fins d’analyse/de fonctionnalité/de ciblage et peuvent être refusés. Pour plus d’informations, vous pouvez consulter notre Politique en matière de cookies . Vous pouvez gérer/modifier vos préférences en matière de cookies à tout moment. Si vous ne gérez pas vos préférences en matière de cookies, seuls les cookies strictement nécessaires seront acceptés.
