Début de la pose des câbles souterrains à haute tension entre Merelbeke-Melle et Wetteren

Le 30 septembre, nous entamerons la pose de câbles à haute tension 36 kV entre les postes à haute tension Kwatrecht (Oude Heirbaan à Merelbeke-Melle) et Wetteren (Kapellendries). Ces travaux nous permettront de garantir l’approvisionnement électrique dans la région à l’avenir.

Pour transporter l’électricité, nous poserons des câbles souterrains à haute tension. Pour le moment, les postes à haute tension Sint-Amandsberg, Flora et Kwatrecht (Merelbeke-Melle) sont reliés entre eux par des câbles à haute tension 36 kV vétustes. Ceux-ci doivent donc être remplacés, d’autant plus que nous prévoyons une hausse de la consommation d’électricité dans cette région située à l’est de Gand. Notre projet Gand-Est (Gent-Oost) est donc aussi l’occasion de préparer cette région (Sint-Amandsberg, Merelbeke-Melle, Wetteren) pour l’avenir. Il comprend le remplacement des câbles à haute tension vétustes entre Sint-Amandsberg et Merelbeke-Melle, la pose de nouveaux câbles souterrains entre Kwatrecht et Wetteren, et la modernisation de plusieurs postes à haute tension.

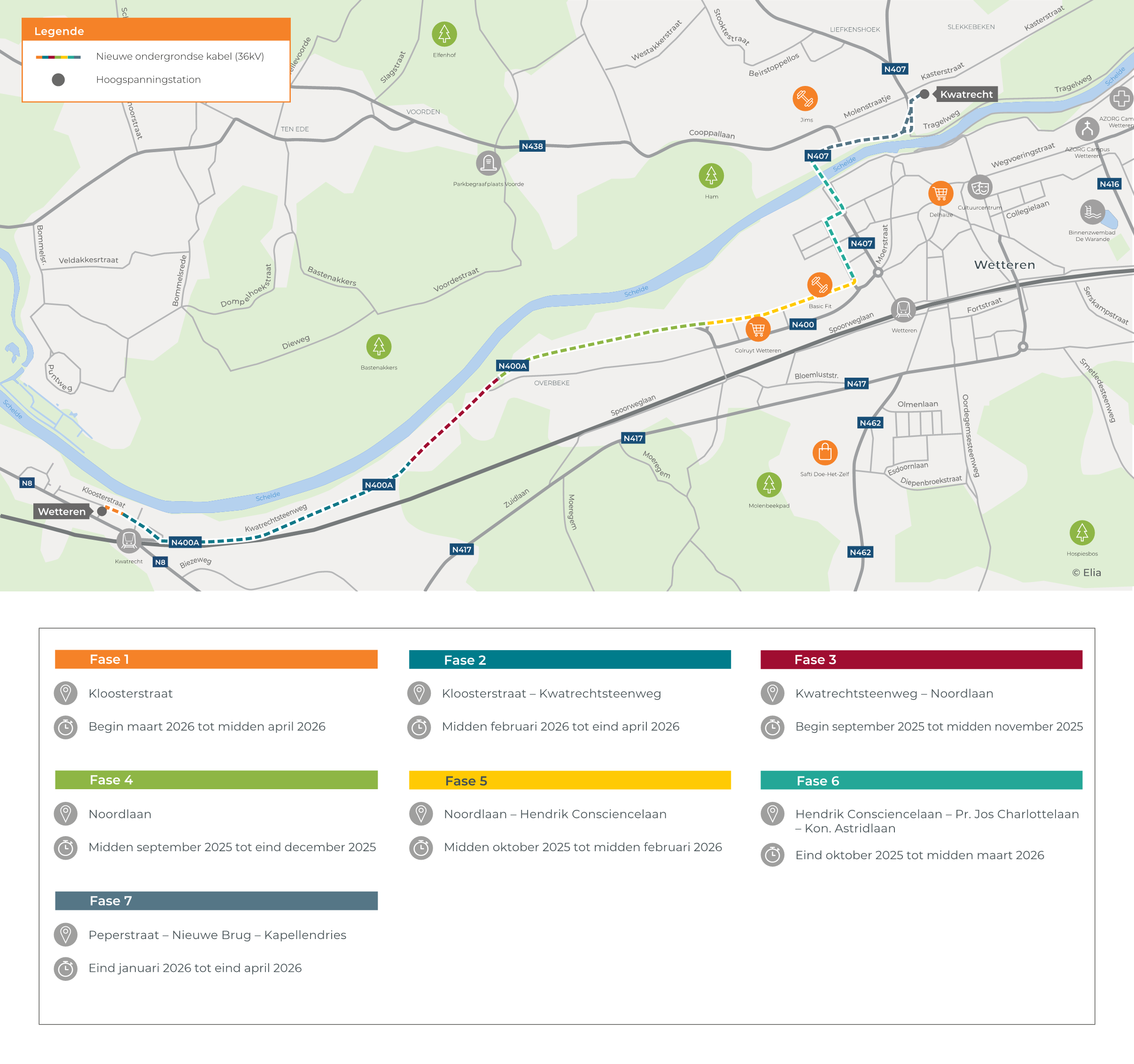

Le projet se fera par phases. La première phase « câbles », impliquant le remplacement des câbles souterrains à haute tension entre les postes Flora (Merelbeke-Melle) et Saman (Sint-Amandsberg), a démarré au mois de mai dernier. Ces travaux se déroulent actuellement selon le planning. Le 1er septembre débutera la deuxième phase « câbles ». Celle-ci concernera la pose de câbles souterrains à haute tension entre les postes Kwatrecht (Oude Heirbaan) et Wetteren (Kapellendries). Nous commencerons par des forages dirigés sur la Kwatrechtsteenweg, et procéderons ensuite par tronçons (pour le planning détaillé du chantier, consultez le tableau ci-dessous ). Tous les câbles souterrains entre Kwatrecht et Wetteren devraient être posés d’ici l’été 2026. Au cours de la dernière phase (à compter du printemps 2026), nous renouvellerons les câbles entre Flora et Kwatrecht.

Embarras de circulation limités

Une liaison souterraine est généralement posée à l’aide d’une tranchée ouverte. Cette approche implique de creuser une tranchée mesurant entre 600 et 1.000 mètres de long et de la maintenir ouverte jusqu’à ce que le câble y soit posé, avant de passer au tronçon suivant. En travaillant par sections, nous veillons à limiter l’impact et les nuisances des travaux. La chaussée sera ensuite remise dans son état d’origine.

Ce site web utilise des cookies pour optimaliser votre expérience de navigation. Certains de ces cookies sont strictement nécessaires pour garantir le fonctionnement de ce site web et ne peuvent pas être refusés. D’autres sont utilisés à des fins d’analyse/de fonctionnalité/de ciblage et peuvent être refusés. Pour plus d’informations, vous pouvez consulter notre Politique en matière de cookies . Vous pouvez gérer/modifier vos préférences en matière de cookies à tout moment. Si vous ne gérez pas vos préférences en matière de cookies, seuls les cookies strictement nécessaires seront acceptés.
