Start aanleg ondergrondse hoogspanningskabels tussen Merelbeke-Melle en Wetteren

Op 30 september starten we met de aanleg van 36 kV-hoogspanningskabels tussen de hoogspanningsstations van Kwatrecht (Oude Heirbaan in Merelbeke-Melle) en Wetteren (Kapellendries). Dankzij deze werken blijft de elektriciteitsbevoorrading ook in de toekomst verzekerd.

Om elektriciteit te transporteren, leggen we ondergrondse hoogspanningskabels aan. Vandaag lopen er nog verschillende verouderde 36 kV-hoogspanningskabels tussen de hoogspanningsstations van Sint-Amandsberg, Flora en Kwatrecht (Merelbeke-Melle). Tegelijkertijd verwachten we in de regio een stijging van het elektriciteitsverbruik in het oosten van Gent. Met het project Gent-Oost willen we daarom de oostelijke regio rond Gent (Sint-Amandsberg, Merelbeke-Melle, Wetteren) klaarstomen voor de toekomst. Dit project bestaat uit de vernieuwing van verouderde hoogspanningskabels tussen Sint-Amandsberg en Merelbeke-Melle, de aanleg van nieuwe ondergrondse kabels tussen Kwatrecht en Wetteren, en de vernieuwing van verschillende hoogspanningsstations.

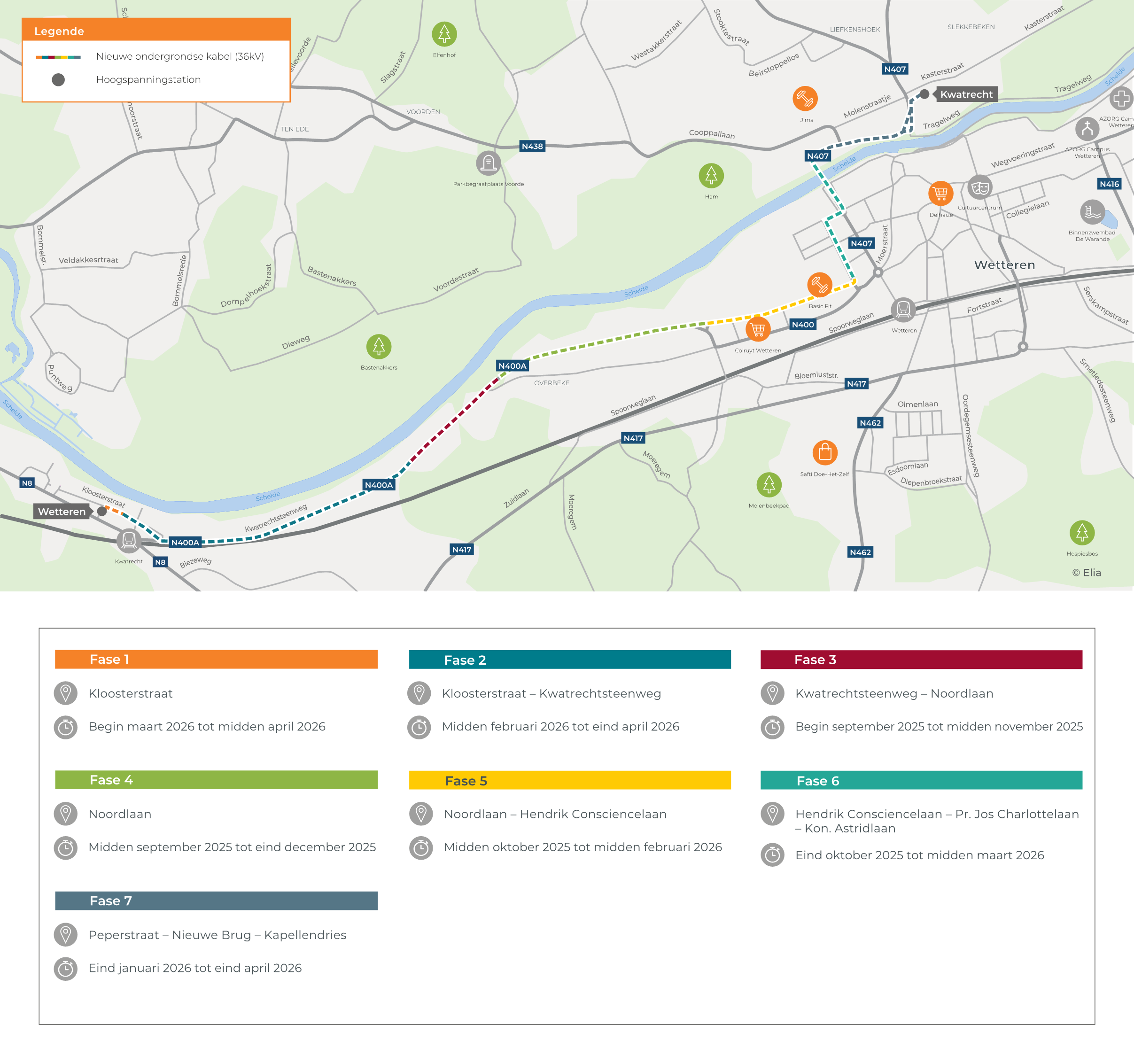

De werken worden opgedeeld per project. In mei van dit jaar is het eerste kabelproject gestart: de vervanging van de ondergrondse hoogspanningskabels tussen Flora (Merelbeke-Melle) en Saman (Sint-Amandsberg). Deze werken verlopen volgens planning. Op 1 september start het tweede kabelproject en beginnen we met de aanleg van de ondergrondse hoogspanningskabels tussen Kwatrecht (Oude Heirbaan) en Wetteren (Kapellendries). De werken starten die dag met gestuurde boringen op de Kwatrechtsteenweg en verlopen daarna gefaseerd (voor een uitgebreidere werfplanning, zie tabel achteraan). Voor de zomer van 2026 moeten alle ondergrondse kabels tussen Kwatrecht en Wetteren aangelegd zijn. In een laatste fase (vanaf de lente 2026) vernieuwen we de kabels tussen Flora en Kwatrecht.

Beperkte verkeershinder

Een ondergrondse verbinding wordt meestal via een open sleuf aangelegd: we graven eerst een sleuf tussen 600 en 1.000 meter lang. Over deze sectie houden we de sleuf open tot de kabel erin wordt gelegd. Door in secties te werken, zorgen we ervoor dat de hinder en de impact van de werken beperkt blijft. De weg wordt uiteindelijk in de oorspronkelijke staat hersteld.


Deze website gebruikt cookies voor een optimale browserervaring. Sommige cookies zijn strikt noodzakelijk voor de werking van deze website en kunnen niet worden geweigerd; andere hebben analytische/functionele/targetingdoeleinden en kunnen worden geweigerd. Raadpleeg onsCookiebeleid voor meer informatie. U kunt uw cookievoorkeuren op elk ogenblik beheren/aanpassen. Als u uw cookievoorkeuren niet beheert, zullen alleen de strikt noodzakelijke cookies worden aanvaard.
