Oisquercq-Buizingen

Remplacement d’une ligne aérienne 2 ternes 150kV entre les postes électriques de Oisquercq (Tubize) et Buizingen (Halle) par des câbles électriques souterrains (150kV).

Garantir la fiabilité du réseau national

Afin de garantir la fiabilité de notre réseau, nous devons continuellement évaluer la performance de nos installations. La ligne aérienne actuelle arrivant en fin de vie nous amène à repenser cette partie de notre réseau et ce pour continuer à garantir la sécurité d’approvisionnement en électricité de la région.

  • texteDans l'intérêt de la société

    Le remplacement de la liaison entre Oisquercq et Buizingen est nécessaire pour deux raisons :

    • La liaison actuelle est en fin de vie
      La liaison qui relie actuellement les postes électriques de Oisquercq et de Buizingen date de 1959 et est actuellement en fin de vie.
    • Garantir la sécurité et la fiabilité du réseau électrique
      En remplaçant cette liaison, nous garantissons un réseau fiable et sûr qui permet une alimentation continuelle en électricité.

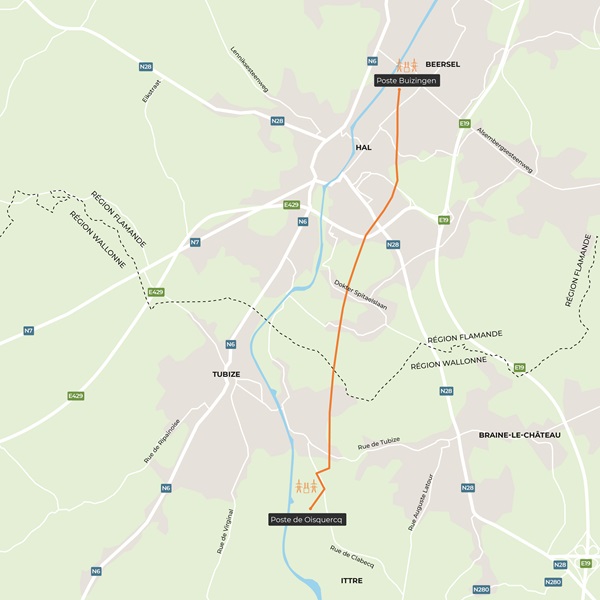

  • texteTracé
  • environnementEnvironnement

    En tant qu'entreprise socialement responsable, Elia est très attachée à la thématique environnementale. Elle contribue activement à la transition énergétique et accorde une attention particulière à la sauvegarde de la biodiversité. Elle développe également son réseau en mettant en place des collaborations étroites avec les autorités locales, les riverains et l’ensemble des partenaires locaux concernés par ses projets d’infrastructure.

    Une Notice d’Incidences sur l’Environnement (NIE) a d’ailleurs été réalisée par un bureau d’études indépendant.

    En phase travaux, Elia veille également à limiter au maximum les impacts de ses projets d’infrastructure sur l’Environnement local dans lequel ils s’implantent.

  • Planning
      • Mars-Avril 2020 : Dépôt de demande de permis
      • Mai 2020 : Consultation du public et communication aux riverains
      • 2021-2023 : Travaux de la liaison souterraine
      • 2024-2025 : Travaux de démontage de la ligne aérienne

News

01 août 2023

Installation de nichoirs à martinets au poste de Oisquercq (à Tubize)

Après avoir effectué les travaux de construction du nouveau bâtiment du poste 70 kV de Oisquercq qui accueillera prochainement les installations électriques, en ce début de juillet 2023, dix nichoirs à martinets ont été installés sur la façade arrière du bâtiment.

15 juin 2022

Travaux d’excavation dans la Begonialaan

Le lundi 13 juin, Elia démarre les travaux d’excavation dans la Begonialaan pour la pose d’un câble à haute tension entre Buizingen et Oisquercq.

Contactez-nous

Vous êtes concernés par un projet et vous souhaitez nous poser une question?
Notre équipe est à votre disposition.

Ce site web utilise des cookies pour optimaliser votre expérience de navigation. Certains de ces cookies sont strictement nécessaires pour garantir le fonctionnement de ce site web et ne peuvent pas être refusés. D’autres sont utilisés à des fins d’analyse/de fonctionnalité/de ciblage et peuvent être refusés. Pour plus d’informations, vous pouvez consulter notre Politique en matière de cookies . Vous pouvez gérer/modifier vos préférences en matière de cookies à tout moment. Si vous ne gérez pas vos préférences en matière de cookies, seuls les cookies strictement nécessaires seront acceptés.
