Oostkerk-Buizingen

Vervanging van een luchtlijn van draadstellen (150 kV) tussen de hoogspanningsstations van Oostkerk (Tubeke) en Buizingen (Halle) door ondergrondse electriciteitskabels (150kV).

De betrouwbaarheid van het nationale net garanderen

Om de betrouwbaarheid van ons net te garanderen, moeten we de prestaties van onze installaties voortdurend evalueren. Omdat de huidige luchtlijn het einde van haar levensduur nadert, moeten we dit deel van ons net opnieuw uitdenken, zodat we de bevoorradingszekerheid van de streek verder kunnen verzekeren.
  • texteIn het belang van de samenleving

    De vervanging van de verbinding tussen Oostkerk en Buizingen is nodig om twee redenen:

    • De huidige verbinding nadert het einde van haar levensduur
      De verbinding die momenteel de hoogspanningsstations van Oostkerk en Buizingen met elkaar verbindt, dateert van 1959 en nadert het einde van haar levensduur.
    • De veiligheid en betrouwbaarheid van het elektriciteitsnet garanderen
      Door deze verbinding te vervangen, garanderen we een betrouwbaar en veilig net dat een onafgebroken stroomvoorziening mogelijk maakt.
  • texteTraject

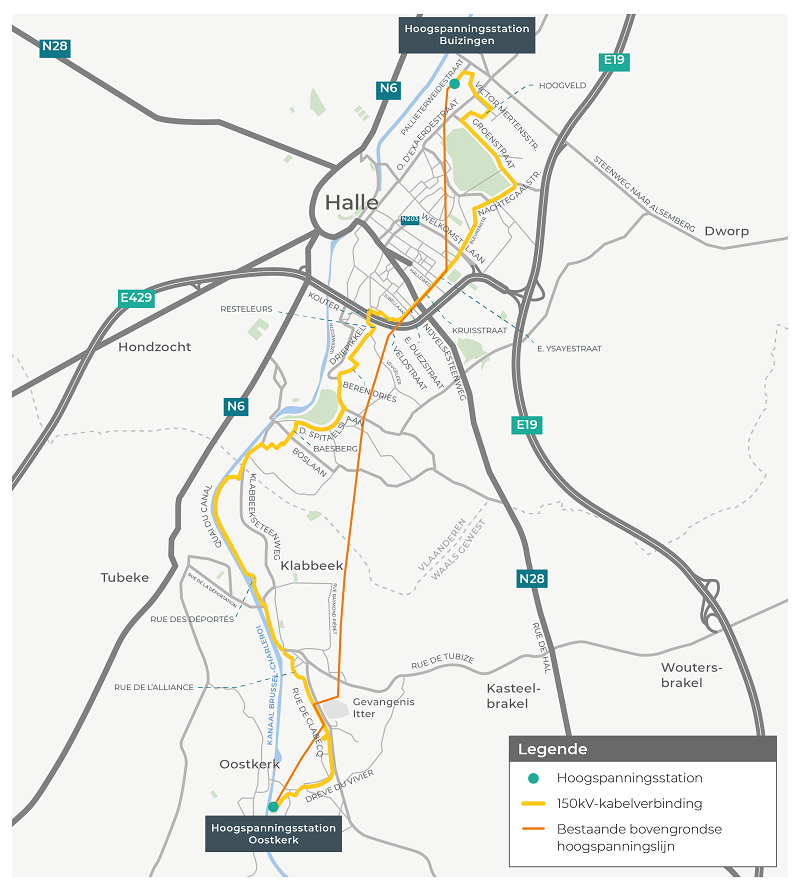

    De huidige verbinding (2 circuits) telt 11 masten in Wallonië (6 km) en 18 masten in Vlaanderen (8,7 km).

    De nieuwe ondergrondse verbinding van 150 kV (1 circuit) zal een totale lengte van 14,7 km hebben, waarvan 6 km in het Waals Gewest.

    Na indienstname van deze nieuwe ondergrondse verbinding kunnen we de huidige luchtlijn ontmantelen.

  • environnementOmgeving

    Als een maatschappelijk verantwoord bedrijf engageert Elia zich voor het milieu. Elia draagt actief bij aan de energietransitie en besteedt bijzondere aandacht aan het behoud van de biodiversiteit. Zo werkt Elia nauw samen met de lokale besturen, de omwonenden en alle lokale partners die bij haar uitbreidings- of versterkingsprojecten van het net betrokken zijn.

    Er werd overigens een nota inzake de milieu-effectenbeoordeling opgesteld door een onafhankelijk studiebureau.

    Tijdens de werkzaamheden, ziet Elia erop toe dat zij de effecten van haar infrastructuurprojecten op de lokale omgeving zoveel mogelijk beperkt.

  • Planning
    • Maart - April 2020: Vergunningsaanvraag
    • Mei 2020:  Openbaar onderzoek in kader van de vergunningsaanvraag
    • 2021 - 2023: Aanleg ondergrondse elektriciteitskabels
    • 2024 - 2025: Afbraak bovengrondse luchtlijn

Nieuws

10 november 2021

Graafwerken Kruisstraat en Ernest Duezstraat

Elia legt ondergrondse elektriciteitskabels (150kV) aan tussen Buizingen en Oostkerk. Op vrijdag 22 oktober vond een gestuurde boring plaats. Vanaf 8 november starten de graafwerken in de Veldstraat en de Kruisstraat.

28 september 2021

Begin van de werkzaamheden in Tubeke op 4 oktober: blijf op de hoogte dankzij de interactieve kaart! 

De aanleg van de ondergrondse verbinding ging in augustus 2021 van start in Vlaanderen en verloopt volgens de oorspronkelijke planning. Op 4 oktober zullen de werkzaamheden in Wallonië starten.


Contacteer ons

U bent betrokken bij een project en u heeft een vraag?
Ons team staat voor u klaar.

Deze website gebruikt cookies voor een optimale browserervaring. Sommige cookies zijn strikt noodzakelijk voor de werking van deze website en kunnen niet worden geweigerd; andere hebben analytische/functionele/targetingdoeleinden en kunnen worden geweigerd. Raadpleeg onsCookiebeleid voor meer informatie. U kunt uw cookievoorkeuren op elk ogenblik beheren/aanpassen. Als u uw cookievoorkeuren niet beheert, zullen alleen de strikt noodzakelijke cookies worden aanvaard.
