Brugge-Sijsele

Aanleg nieuwe ondergrondse elektriciteitskabels voor energiebevoorrading regio Brugge

Nieuwe dubbele 36kV-kabelverbinding ter vervanging van de bestaande

In de regio Sijsele plant netbeheerder Elia werkzaamheden om de bevoorradingszekerheid te blijven garanderen. Het project bestaat uit de aanleg van een nieuwe ondergrondse dubbele 36kV-verbinding tussen Brugge en Sijsele. Momenteel wordt Sijsele gevoed door twee aparte kabels vanuit Eeklo en Brugge. De nieuwe ondergrondse 36kV-kabelverbinding is een dubbele kabelverbinding die dus de 2 aparte kabels zal vervangen.

  • texteIn het belang van de samenleving

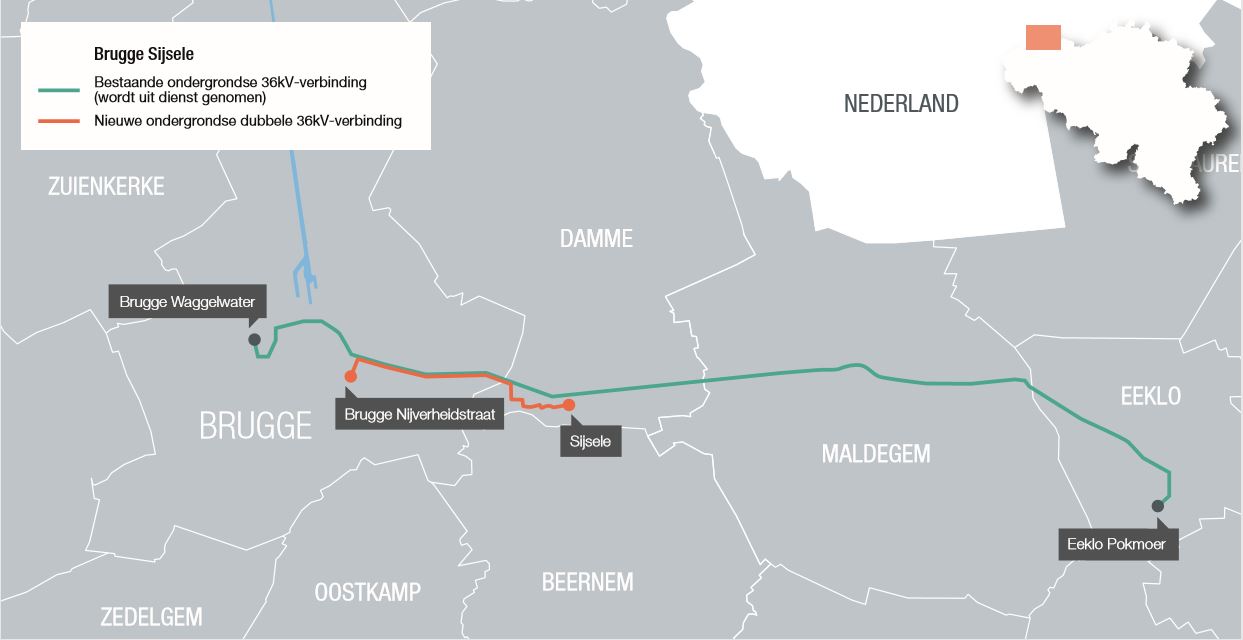

    Elia voorziet de aanleg van nieuwe ondergrondse elektriciteitskabels (36kV) tussen Brugge en Sijsele. De bestaande elektriciteitskabels dateren van 1937 en bereiken het einde van de levensduur. Dankzij dit project kan Elia de bevoorradingszekerheid van de regio Brugge in de toekomst blijven garanderen. Na de werken wordt de huidige, verouderde verbinding uit dienst genomen.
  • texteTraject

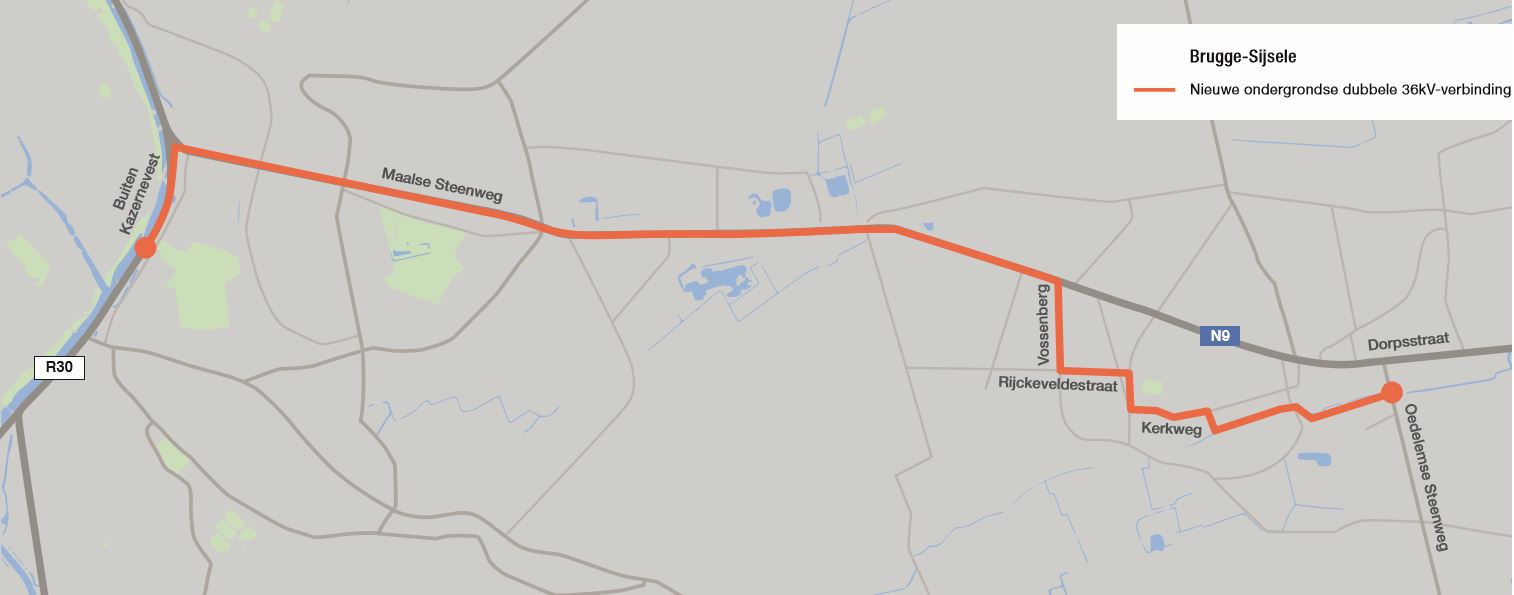

    De nieuwe ondergrondse elektriciteitskabels (36kV) worden aangelegd tussen de bestaande onderstations in Brugge en Sijsele. De elektriciteitsverbinding is ongeveer 8 kilometer lang en loopt via de Altebijstraat, Maalse Steenweg (N9), Vossenberg, Rijckeveldestraat en de Kerkweg. Dankzij eerdere aanpassingen aan het elektriciteitsnet en door twee elektriciteitskabels tegelijk aan te leggen, kan Elia de bestaande verbinding tussen Brugge en Eeklo van 31 kilometer lang vervangen door een kortere ondergrondse kabelverbinding.




  • environnementOmgeving

    Elia voorziet steeds in een aantal maatregelen om de hinder tot een minimum te beperken.

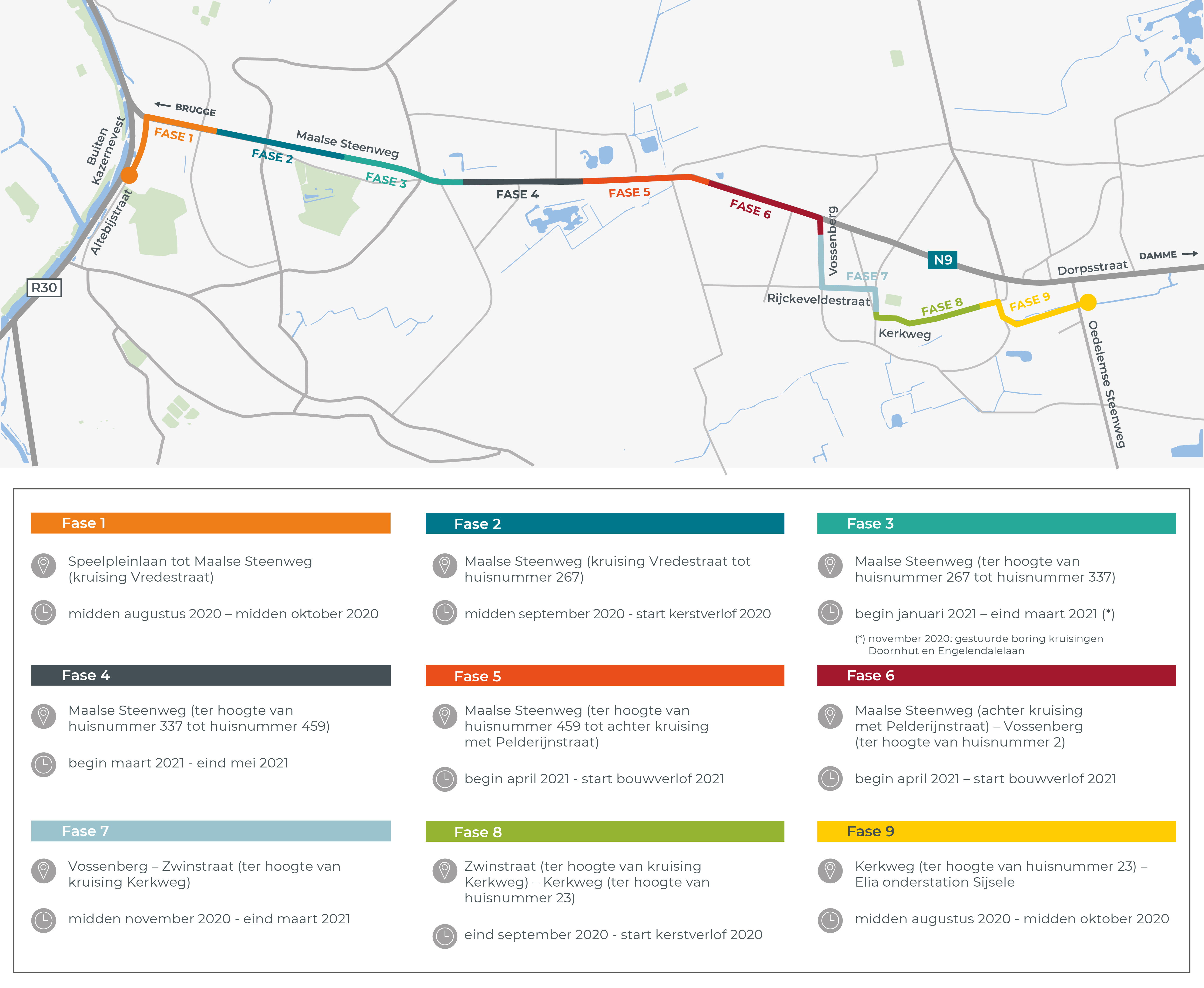

    • De werf wordt in 9 fasen van 500 tot 800 meter lang uitgevoerd. Zo blijft de hinder beperkt in tijd en ruimte.
    • Tijdens de werken blijven woningen en handelszaken steeds bereikbaar. Indien dit door omstandigheden tijdelijk niet het geval is, wordt dit op voorhand gecommuniceerd.
    • Elia voorziet een bereikbaarheidsadviseur die handelaars in detail informeert over hun bereikbaarheid tijdens de werken. Deze bereikbaarheidsadviseur neemt zelf contact op met de handelaars.
    • Werfpanelen langs de weg informeren weggebruikers over de start- en einddatum van de werken en mogelijke omleidingen.
    • Buurtbewoners en handelaars worden via bewonersbrieven geïnformeerd over hun bereikbaarheid en eventuele gewijzigde verkeersituaties.
    • Regelmatig verstuurt Elia een mailing met up-to-date informatie over de werken. Hier kan u zich inschrijven voor de digitale nieuwsbrief over dit project.
    • Elia organiseert haar werven altijd met het oog op de veiligheid van de omwonenden en medewerkers en een ononderbroken elektriciteitsbevoorrading.

  • Planning

    In het voorjaar 2018 heeft Elia een detailstudie voor het kabeltraject uitgevoerd. In Juni 2018 werd bij de aanvang van het vergunningstraject een infomarkt georganiseerd voor buurtbewoners en handelaars langs het traject. In maart 2020 start Elia met de aanleg van de nieuwe ondergrondse elektriciteitskabels. Dit gebeurt in 9 fasen om de hinder te beperken in tijd en ruimte. Naar verwachting zullen de werken duren tot en met april 2021.

  • doc

    Documenten

Nieuws

03 maart 2020

Organisatie van twee infomarkten over start werken

Op dinsdag 18 februari en woensdag 19 februari organiseerde infomarkten in Sijsele en Brugge om buurtbewoners en handelaars te informeren over de start van de werken.

01 juni 2019

Elia dient vergunningsaanvraag in voor werken hoogspanningskabel tussen Brugge en Sijsele

Tussen Brugge en Sijsele zal Elia de verouderde hoogspanningskabel vervangen door een nieuwe dubbele ondergrondse 36kV-kabelverbinding
