Seraing
Herstructurering en reorganisatie van het Luikse net. Zes projecten zullen in de regio van Seraing het lokale net versterken.

Project voor optimale vermazing van het regionale net
Gezien de sociaaleconomische ontwikkeling van de Provincie Luik en de evolutie van de plaatselijke electriciteitsvraag past Elia haar infrastructuur in de provincie aan om de betrouwbaarheid van haar net en de bevoorradingszekerheid te blijven verzekeren. Hierbij integreert Elia ook een groot aandeel hernieuwbare energie.
-
Twee projecten in Seraing
- Reorganisatie van de injecties naar middenspanning in het onderstation van Seraing
- Reorganisatie van de injectie Seraing/Tilleur 70 kV
Het project voor de reorganisatie van de lokale injectie naar het middenspanningsniveau werd in juni 2019 succesvol afgesloten.
Het project ter versterking van de 70 kV-toevoer van Tilleur naar Seraing loopt op zijn einde; de nieuwe installaties werden in juni 2020 met succes in dienst genomen. De laatste afwerkingen zullen eind 2020 plaatsvinden.
-
Twee projecten in Sart-Tilman
Om het net te versterken, plant Elia:- De installatie van een nieuwe voedingstransformator 220/70kV in het bestaande hoogspanningsstation van Sart-Tilman.

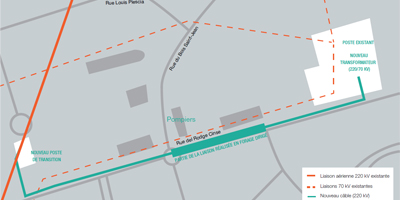

- De bouw van een overgangsstation en installatie van een ondergrondse kabel om de bestaande 220 kV-lijn te verbinden met de nieuwe trransformator in het onderstation van Sart-Tilman.
De werkzaamheden van beide projecten zijn in februari 2019 gestart en zullen in 2020 klaar zijn. -
Twee projecten in Ougrée
Om de infrastructuren te rationaliseren worden volgende werken uitgevoerd:
- De elektrische installaties van het bestaande hoogspanningsstation van Ougrée worden gedemonteerd. Om dat te kunnen doen, moeten we een nieuwe mast plaatsen om de luchtlijn van Tilleur te verbinden met die van Sart-Tilman.
- De 70 kV-luchtlijn die Ougrée met Sart-Tilman verbindt, wordt gedemonteerd.
De huidige andere verbindingen in de regio worden niet door het project beïnvloed.
Nu dat de nodige machtigingen werden verkregen, zullen de werken voor deze projecten in de zomer van 2020 van start gaan. Eind 2021 zijn de werken klaar. -
Omgeving
Als verantwoordelijk bedrijf hecht Elia veel belang aan het milieu en wil het positief bijdragen aan de energietransitie en haar net ontwikkelen met aandacht voor de biodiversiteit, de omwonenden, de lokale partners en de stakeholders in het algemeen.
Elia stelt alles in het werk om de impact op de omgeving te beperken en haar installaties n het lokale landschap te laten opgaan.
Elia is er zich van bewust dat haar infrastructuurwerken hinder kunnen veroorzaken voor de omwonenden en hun leefomgeving. Daarom treffen we alle nodige maatregelen om de mogelijke impact van onze werken zoveel mogelijk te beperken.
Nieuws

08 juli 2020
Kabellegwerken voor ondergrondse kabel van 220 kV succesvol uitgevoerd

08 juli 2020
Sart-Tilman-Ougrée: ontmanteling van de 70 kV-verbinding
