Moeskroen - Zwevegem

De hoogspanningslijn (70kV) tussen Moeskroen en Zwevegem wordt afgebroken.

  • texteIn het belang van de samenleving
    De hoogspanningslijn (70kV) tussen de hoogspanningsstations Moeskroen en Zwevegem dateert uit 1936, is verouderd en wordt afgebroken.
  • texteTraject

    De 70kV-hoogspanningslijn tussen het hoogspanningsstation Moeskroen en Zwevegem wordt afgebroken over een lengte van 9,5  kilometer.

    Moeskroen - Zwevegem Basiskaart

  • environnementOmgeving

    Elia houdt tijdens haar werken steeds rekening met de omgeving. De hoogspanningsnetbeheerder houdt zich aan enkele maatregelen die de hinder en impact op de omgeving te beperken.

    • De werken gebeuren enkel overdag, tussen 7 uur ’s ochtends en 19 uur ’s avonds.
    • De terreinen worden na de werken altijd hersteld in hun oorspronkelijke staat.
    • Elia garandeert dat woningen en bedrijven steeds bereikbaar blijven tijdens de werken.
    • In geval van specifieke en tijdelijk verhoogde hinder voor omwonenden zal Elia of haar onderaannemer(s) de betrokkenen hiervan individueel op de hoogte brengen.
    • Wanneer er omleidingen nodig zijn voor het gewone verkeer wordt dit met de wegbeheerder afgesproken en duidelijk gecommuniceerd naar omwonenden.

  • Planning

    Elia start vanaf 8 april met de afbraak van de hoogspanningslijn. Dit gebeurt in verschillende fasen. De werken zullen een jaar duren.

    De werken zullen gefaseerd verlopen.

    1. Begin april worden de voorbereidende werken uitgevoerd. Zo worden er bijvoorbeeld rijplaten en toegangswegen aangelegd, zodat de machines makkelijk toegang hebben tot de hoogspanningsmasten; een Elia-vertegenwoordiger gaat langs bij omwonenden die een hoogspanningsmast op hun privéterrein hebben vooraleer dat de werken starten

    2. Luchtlijn wordt zonder spanning gezet.

    3. Nadien worden er houten portieken voor de veiligheid geïnstalleerd ter hoogte van wegenis.

    4. In een volgende fase worden de elektriciteitsdraden verwijderd door middel van een oprolmachine.

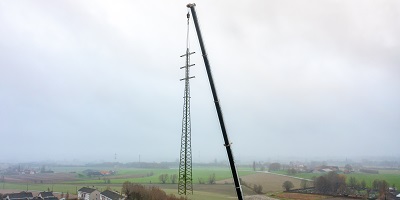

    5. Nadien worden de masten verwijderd met een hoge kraan. In een laatste stap verwijdert Elia de funderingen wordt het plaatsherstel uitgevoerd.


  • docInteractieve kaart

    Bekijk hier de interactieve kaart met de afbraak van de hoogspanningslijn (70kV)



  • docDocumenten

Nieuws

12 april 2024

Elia start afbraak hoogspanningslijn Moeskroen-Zwevegem

Hoogspanningsnetbeheerder Elia is gestart met de afbraak van de 70.000 volt-lijn tussen Moeskroen en Zwevegem. De lijn werd gebouwd in 1936 en voorzag de regio al die tijd van elektriciteit, maar is verouderd en wordt afgebroken. Dankzij de manier hoe het elektriciteitsnet is gebouwd, hoeft die niet vervangen te worden. De werken starten in Moeskroen, verlopen gefaseerd via Kortrijk en Zwevegem, en zullen een jaar duren.


Contacteer ons

U bent betrokken bij een project en u heeft een vraag?
Ons team staat voor u klaar.

Deze website gebruikt cookies voor een optimale browserervaring. Sommige cookies zijn strikt noodzakelijk voor de werking van deze website en kunnen niet worden geweigerd; andere hebben analytische/functionele/targetingdoeleinden en kunnen worden geweigerd. Raadpleeg onsCookiebeleid voor meer informatie. U kunt uw cookievoorkeuren op elk ogenblik beheren/aanpassen. Als u uw cookievoorkeuren niet beheert, zullen alleen de strikt noodzakelijke cookies worden aanvaard.
