Sint-Niklaas
Afbraak bovengrondse luchtlijn

Afbraak bovengrondse luchtlijn Sint-Niklaas
Elia start vanaf midden juli 2020 met de afbraak van een bovengrondse luchtlijn (70kV) in Sint-Niklaas. Over een lengte van 3 kilometer worden de elektriciteitsdraden verwijderd en in totaal breekt Elia 20 hoogspanningsmasten af.-
In het belang van de samenleving
- De voorbije jaren voerde Elia reeds werken uit aan het hoogspanningsstation in Sint-Niklaas. Hierdoor is het mogelijk om een bovengrondse luchtlijn (70kV) in Sint-Niklaas af te breken. Deze luchtlijn uit 1924 is einde levensduur en werd uit dienst genomen. De elektriciteitsbevoorrading van de regio blijft gegarandeerd via een andere bovengrondse luchtlijn (150kV) waar eerder onderhoudswerken aan werden uitgevoerd. Deze bestaande luchtlijn verbindt het hoogspanningsstation in Sint-Niklaas en het hoogspanningsstation Heimolen langs de expresweg (N41).
-
Traject

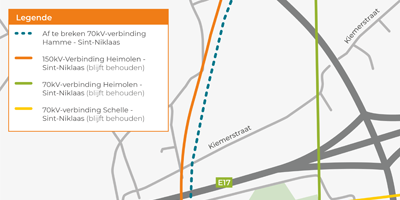

Elia breekt een bovengrondse luchtlijn (70kV) af in Sint-Niklaas. Het traject start vanaf het hoogspanningsstation Sint-Niklaas in de Knaptandstraat. De bovengrondse luchtlijn wordt afgebroken tot een aftakking met een andere luchtlijn (70kV) richting Schelle. Deze aftakking is gelegen ter hoogte van de E17.
-
Omgeving
Over een lengte van 3 kilometer worden alle elektriciteitsdraden verwijderd en 20 hoogspanningsmasten afgebroken. Elia wil via duidelijke afspraken de impact van de werken op de omgeving zo minimaal mogelijk houden. Deze afspraken worden regelmatig gecontroleerd door een werftoezichter.
- Elia voert de werken gefaseerd uit om de hinder voor de omgeving in tijd en ruimte te beperken.
- De toegang tot woningen en ondernemingen blijft altijd mogelijk tijdens de werken.
- Er wordt ’s nachts niet gewerkt, waardoor er geen verlichte depots of werven zijn tijdens de nachturen.
- Het werfverkeer maakt gebruik van de kortste, veiligste en best bereikbare routes.
- Mogelijke omleidingen worden met de betrokken instanties besproken en op voorhand gecommuniceerd aan omwonenden.

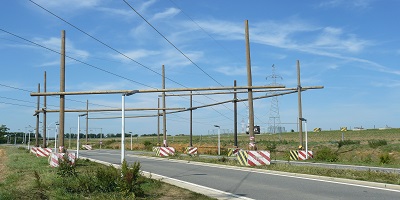

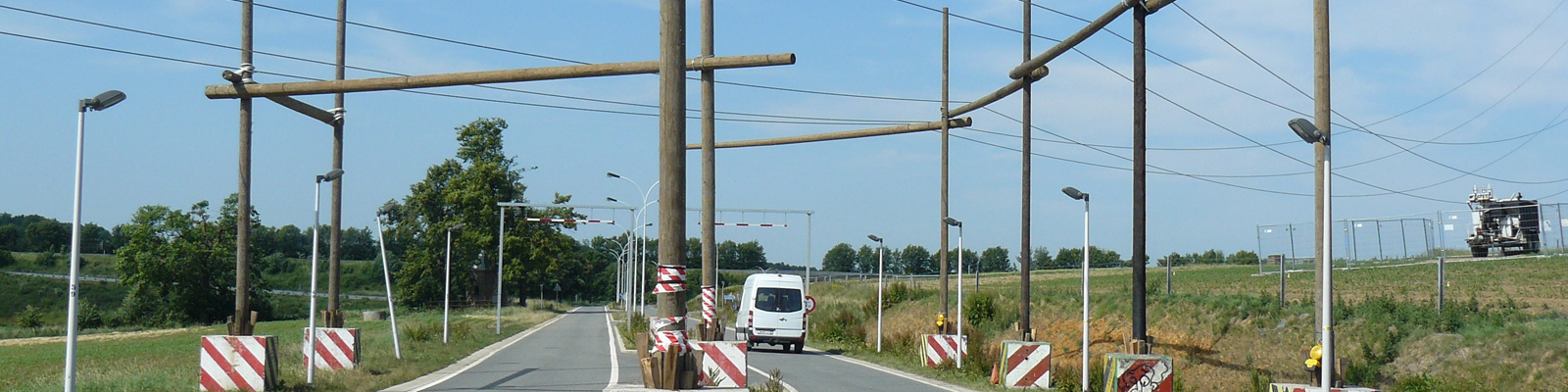

- Bij het verwijderen van elektriciteitsdraden wordt gebruik gemaakt van houten portieken of kranen om de impact op de omgeving te beperken.
- Voetgangers en fietsers kunnen steeds veilig de werfzone passeren.
- De werfzones worden na de werken altijd in hun oorspronkelijke staat opnieuw ingericht.
-
Planning
- Midden juli – midden augustus 2020: voorbereidende werken (plaatsen portieken). Afgerond
- Midden augustus – midden september 2020: Oprollen en verwijderen van de elektriciteitsdraden. Afgerond
- Voorjaar 2020: Afbraak hoogspanningsmasten. Exacte uitvoeringsdatum nog te bepalen
Het verwijderen van de elektriciteitsdraden en de afbraak van de hoogspanningsmasten zal in drie fasen verlopen.
-
Documents
Nieuws

Sint-Niklaas
23 december 2020
Afbraak masten verplaatst naar voorjaar 2021
Elia werkt aan de afbraak van de bovengrondse luchtlijn (70kV) in Sint-Niklaas. Over een lengte van 3 kilometer worden de elektriciteitsdraden verwijderd. In totaal breekt Elia 20 hoogspanningsmasten af tussen het hoogspanningsstation van Sint-Niklaas en het hoogspanningsstation Heimolen langs de expresweg (N41).

Sint-Niklaas
09 september 2020
E17 in Sint-Niklaas 1 nacht volledig dicht voor afbraak hoogspanningslijn
