Gent-Oost

Vernieuwing hoogspanningsnet regio Gent.

  • texteIn het belang van de samenleving
    Met dit project bereidt Elia het elektriciteitsnet rondom Gent voor op de toekomst door middel van herstructureringswerken. Een aantal elektrische installaties bereiken hun einde levensduur en, door de energietransitie, wordt een hoger elektriciteitsverbruik in de regio verwacht. Bijvoorbeeld door de toename van elektrische wagens, het gebruik van warmtepompen en de elektrificatie van bedrijven.

    Elia vervangt en plaatst daarom nieuwe elektrische installaties in verschillende hoogspanningsstations in de regio rondom Gent en legt nieuwe ondergrondse hoogspanningsverbindingen (36kV) aan tussen hoogspanningsstation Sint-Amandsberg en hoogspanningsstation Wetteren. Zo kan Elia de elektriciteitsbevoorrading ook in de toekomst blijven garanderen.

  • Vernieuwing hoogspanningsstation Sint-Amandsberg

    Elia voert aan het hoogspanningsstation aan de Dendermondsesteenweg in Sint-Amandsberg de volgende werkzaamheden uit:

    • Vervangen van bestaande transformator
      Met een transformator wordt spanning van een hoger naar lager niveau omgezet, en omgekeerd. De nieuwe transformator, met meer vermogen, zal ervoor zorgen dat Elia meer elektriciteit op hoge spanning (36kV) kan omzetten naar middenspanning (12kV). Bovendien zal er met de nieuwe transformator minder bromgeluid zijn voor de omgeving.
    • Aanleg van nieuwe schakelapparatuur
      Dat is vergelijkbaar met de verdeelkast van elektriciteit in een huis, maar dan op veel grotere schaal.
    • Uitbreiding 36kV-gebouw en nieuw gebouw Fluvius
      Voor de nieuwe transformator is er meer ruimte nodig, daarom wordt het 36kV-gebouw uitgebreid. Er wordt ook een nieuw gebouw geplaatst naast het bestaande gebouw van Fluvius: hier zal de schakelapparatuur van Fluvius worden geïnstalleerd.

    Planning

    • Begin 2024: start werken van Elia
    • Begin 2026: start werken van Fluvius
    • Eind 2026: einde werken van Elia
    • Eind 2028: einde werken van Fluvius

  • Uitbreiding en modernisering van hoogspanningsstation Ham

    Elia voert aan het hoogspanningsstation Ham (in de gelijknamige straat aan Dok Zuid) de volgende werkzaamheden uit in het kader van het project Gent Oost:

    • Vervangen van de bestaande transformator
      Met een transformator wordt spanning van een hoger naar lager niveau omgezet, en omgekeerd. Een nieuwe transformator zal ervoor zorgen dat Elia elektriciteit op hoge spanning (36kV) kan omzetten naar middenspanning (12kV). Distributienetbeheerder Fluvius brengt deze elektriciteit tot bij huizen en bedrijven in de regio.
    • Verplaatsing noodgenerator
    • Aanleg van nieuwe schakelapparatuur
      Dat is vergelijkbaar met de verdeelkast van elektriciteit in een huis, maar dan op veel grotere schaal. De kabelbundels tussen hoogspanningsstation Ham en Sint-Amandsberg worden ontdubbeld.

    Planning

    • Begin 2024: Start werken
    • Eind 2026: Einde werken

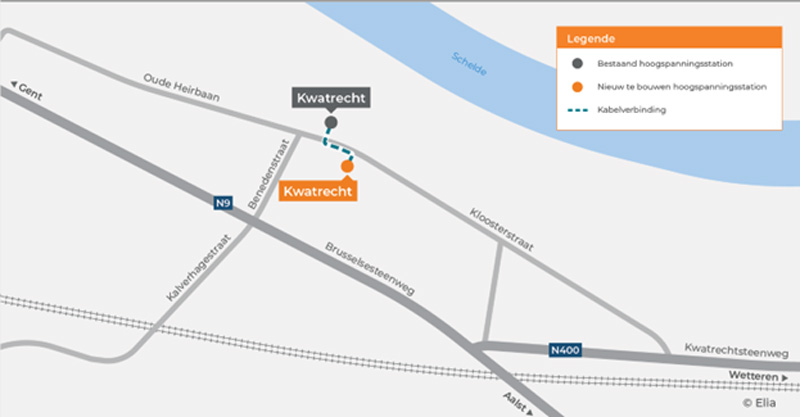

  • Modernisering en uitbreiding hoogspanningsstation Kwatrecht (Melle)

    Elia voert aan het hoogspanningsstation aan de Kloosterstraat en Oude Heirbaan in Kwatrecht de volgende werkzaamheden uit in het kader van het project Gent-Oost:

    • Vervangen van de transformator op huidige site van het hoogspanningsstation (Oude Heirbaan 35, Melle).
      Met een transformator wordt spanning van een hoger naar lager niveau omgezet, en omgekeerd. Een nieuwe transformator zal ervoor zorgen dat Elia meer elektriciteit op hoge spanning (36kV) kan omzetten naar midden spanning (12kV). Bovendien zal er minder bromgeluid zijn voor de omgeving.
    • Uitbreiding hoogspanningsstation naar Kloosterstraat en installatie nieuwe GIS. Dankzij nieuwe technologieën kan Elia ervoor zorgen dat de nieuwe installatie geluidsarm zal zijn.
      Een GIS-hoogspanningsstation is een gesloten gebouw met schakelapparatuur en maakt gebruik van SF6-gas om de onderdelen te isoleren. Het neemt bovendien minder ruimte in dan een AIS-installatie. Meer informatie over GIS-installaties vindt u terug in de brochure ‘Wat is een hoogspanningsstation’ onder documenten.

    Planning

    • Najaar 2024: Start werken
    • Eind 2027: Einde werken
    Planning
  • Modernisering en aanpassing hoogspanningsstation Wetteren

    Elia voert aan het hoogspanningsstation aan de Kapellendries de volgende werkzaamheden uit in het kader van het project Gent-Oost:

    • Afbraak van de bestaande gebouwen.
    • Plaatsen van een nieuwe GIS-installatie.
      Een GIS-hoogspanningsstation is een gesloten gebouw met schakelapparatuur en maakt gebruik van SF6-gas om de onderdelen te isoleren. Het neemt bovendien minder ruimte in dan een AIS-installatie. Meer informatie over GIS-installaties vindt u terug in de brochure ‘Wat is een hoogspanningsstation’ onder documenten. Elia plaatst ook een nieuwe dieselgenerator.
    • Vervangen van de middenspanningscabine door Fluvius in het nieuw gebouw.
     future-incorporation-of-the-high-voltage-substation
    Deze beelden zijn impressies van de toekomstige inpassing van het hoogspanningsstation in de omgeving. De definitieve vergunningsdocumenten kunnen licht afwijken van deze voorstelling.


    Planning

    • Najaar 2024: Start werken
    • Eind 2027: Einde werken

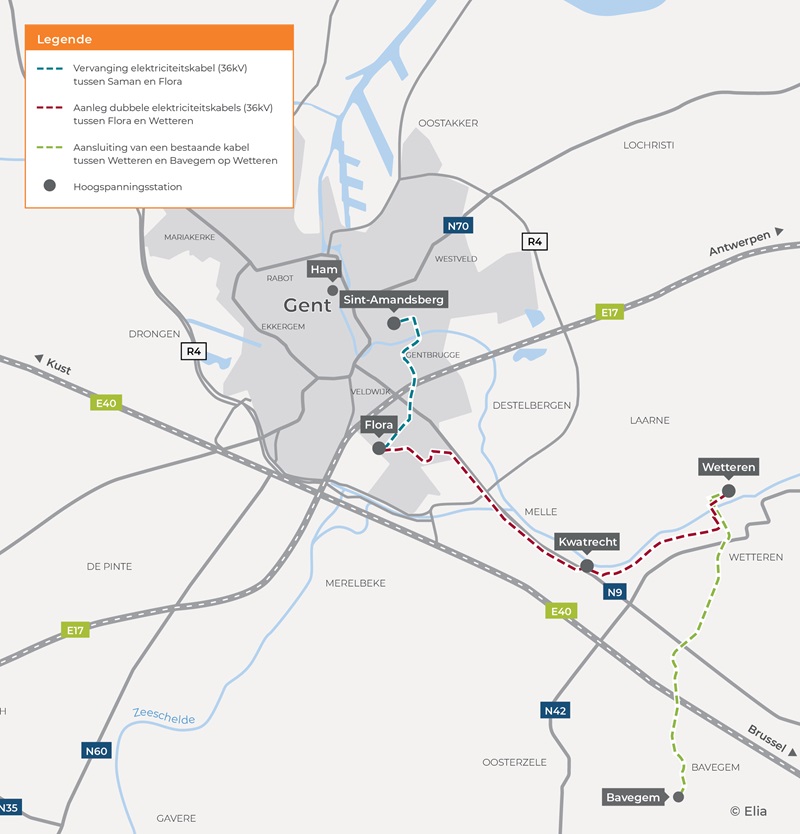

  • Aanleg ondergrondse elektriciteitsverbindingen (36kV) tussen hoogspanningsstations Sint-Amandsberg en Wetteren

    Elia legt nieuwe ondergrondse elektriciteitsverbindingen (36kV) aan tussen hoogspanningsstation Sint-Amandsberg en hoogspanningsstation Wetteren. De bestaande ondergrondse elektriciteitsverbindingen zijn einde levensduur en worden vervangen.

    Planning

    De werken gebeuren in drie fasen:

    • Fase 1: Hoogspanningsstation Sint-Amandsberg tot hoogspanningsstation Flora
      - Voorjaar 2024: Indienen omgevingsvergunningsaanvraag en infomarkt
      - Voorjaar 2025: Start werken
      - Voorjaar 2026: Einde werken
    • Fase 2: Hoogspanningsstation Flora tot hoogspanningsstation Kwatrecht
      - Najaar 2024: Indienen omgevingsvergunningsaanvraag en infomarkt
      - Najaar 2025: Start werken
      - Najaar 2026: Einde werken
    • Fase 3: Hoogspanningsstation Kwatrecht tot hoogspanningsstation Wetteren
      - Voorjaar 2024: Indienen omgevingsvergunningsaanvraag en infomarkt
      - Voorjaar 2025: Start werken
      - Voorjaar 2026: Einde werken
     planning
  • environnementOmgeving

    Elia houdt tijdens haar werken steeds rekening met de omgeving. De hoogspanningsnetbeheerder houdt zich aan enkele maatregelen die de hinder en impact op de omgeving te beperken.

    • De werken gebeuren enkel overdag, tussen 7 uur ’s ochtends en 19 uur ’s avonds.
    • Elia garandeert dat woningen en bedrijven steeds bereikbaar blijven tijdens de werken.
    • In geval van specifieke en tijdelijk verhoogde hinder voor omwonenden zal Elia of haar onderaannemer(s) de betrokkenen hiervan individueel op de hoogte brengen.
    • Wanneer er omleidingen nodig zijn voor het gewone verkeer wordt dit met de wegbeheerder afgesproken en duidelijk gecommuniceerd naar omwonenden.
    • De terreinen worden na de werken altijd hersteld in hun oorspronkelijke staat.
